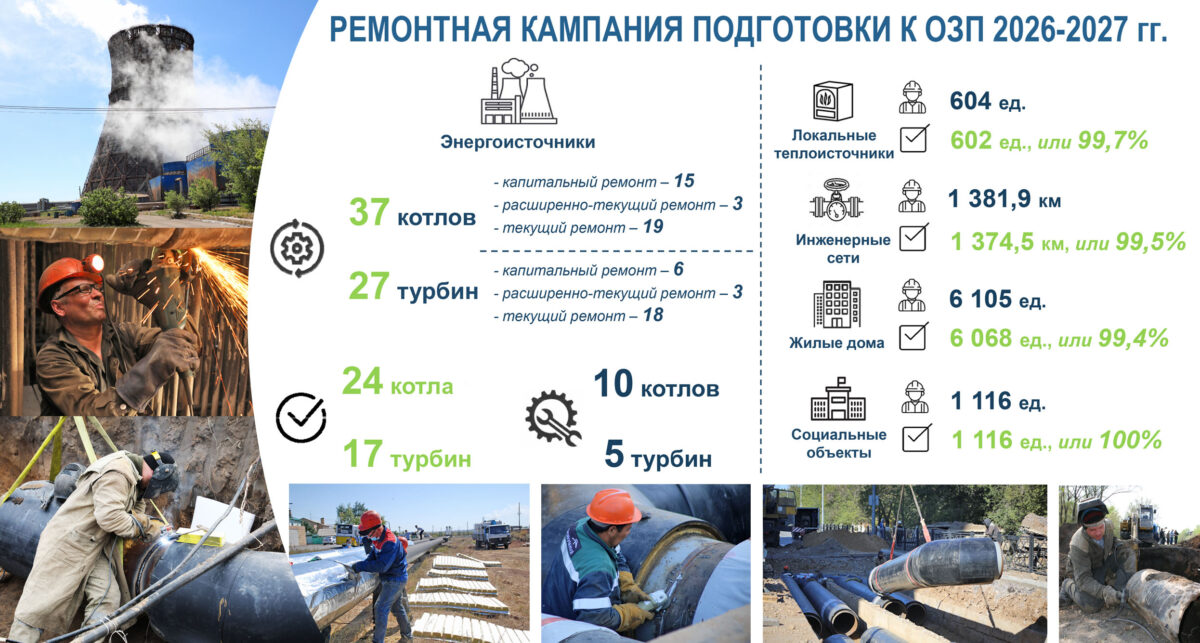

По прогнозным погодным условиям отопительный сезон планируется начать с 1 по 15 октября, в зависимости от районов и городов региона. Подготовка объектов к зиме вышла на завершающий этап, ремонтная кампания выполнена на 99,6%. Особое внимание уделяется окончанию работ на инженерных сетях и энергетическом оборудовании и накоплению необходимых запасов угля.
Как рассказал на аппаратном совещании руководитель управления энергетики и жилищно-коммунального хозяйства Тлектес Досаев, в нынешнем году на ремонтную кампанию было предусмотрено 196,4 млрд теңге – на 43% больше, чем годом ранее. Бюджетом кампании охвачены основные направления коммунальной и энергетической инфраструктуры. Так, на энергоисточники предусмотрен 61 млрд теңге, локальные теплоисточники – 5,7 млрд, тепловые сети – 34,6 млрд, электролинии и подстанции – 42 млрд, водопроводные и канализационные сети – 42,9 млрд, проекты газоснабжения – 10,2 млрд теңге.
На сегодняшний день обеспечена готовность 602 локальных теплоисточников, в том числе 45 котельных и 557 АСО, свыше 1374 км инженерных сетей – тепловых, водопроводных, канализационных, 1261,25 км электрических сетей, а также 532 электроподстанции. К новому отопительному сезону готовы 1116 объектов социальной сферы: 610 объектов образования, 209 – здравоохранения, 235 – культуры и 62 – спорта, 6068 многоквартирных жилых домов.
Одним из ключевых направлений остается обновление и реконструкция тепловых сетей. В этом году работы охватили Караганду, Темиртау, Шахтинск и Абайский район. Средний ремонт тепловых сетей проводится в Балхаше, Приозерске, а также в Актогайском, Бухар-Жырауском, Нуринском, Осакаровском и Шетском районах. Всего за счет бюджетных средств предусмотрена реализация восьми проектов общей стоимостью 28,7 млрд теңге с реконструкцией 12,3 км тепловых сетей. В том числе в рамках Национального проекта «Модернизация энергетического и коммунального секторов» реализуются четыре проекта общей стоимостью 21,8 млрд теңге, в результате будет реконструировано 8,4 км тепловых сетей. На сегодняшний день монтажные работы завершены в полном объеме, сейчас идет восстановление и благоустройство территорий.
Одновременно на семи ТЭЦ области продолжается круглогодичный ремонт основного оборудования. При плане в 37 котлов и 27 турбин завершен ремонт 24 котлов и 17 турбин, в работе остаются 10 котлов и пять турбин.
Отдельное внимание уделяется обеспечению энергопредприятий топливом. Все станции заключили договоры на поставку угля, планируется завезти свыше 6,7 млн тонн, что должно обеспечить стабильную работу энергоисточников в течение отопительного периода. Продолжается заготовка топлива для локальных теплоисточников, населения и бюджетных организаций: на сегодня имеется 531,7 тыс. тонн, или 49,8% от общей потребности. Для коммунально-бытовых нужд заготовлено 213,7 тыс. тонн, или 81,2%, для населения – 318 тыс. тонн, или 39,6%.
Отдельно на совещании рассмотрена ситуация в Темиртау. На ремонтную программу города в этом году предусмотрено порядка 40 миллиардов теңге. Из них 15,6 млрд – частные инвестиции, 20 млрд – средства Национального проекта и 4,4 млрд – бюджетные. Завершить ремонт основного оборудования на ТЭЦ-2 планируется до 13 ноября, нужно подготовить шесть котлов. По данным предприятия, этого достаточно для обеспечения города теплом. На КарГРЭС-1 котел № 10 находится на капитальном ремонте, завершение которого планируется до начала отопительного сезона. Всего к этому сроку на станции должны быть подготовлены три котлоагрегата.
В рамках Национального проекта продолжается реконструкция тепловых сетей, в том числе тепломагистрали вдоль 2-го микрорайона и тепловывода от ТЭЦ-2. А также восстановление водовода Караганда – Темиртау протяженностью 27 км. По другим инженерным сетям в городе металлургов выполнение составляет 81% по водопроводу, 77% по канализации и 75% по электросетям. Из 15 трансформаторных подстанций, запланированных к ремонту, работы завершены на 11. Подготовка объектов социальной сферы в городе выполнена на 90,4%, многоквартирных домов – на 74%.
Аким области Ермаганбет Булекпаев подчеркнул, что до начала отопительного сезона остается совсем немного времени, поэтому каждый из ответственных руководителей должен обеспечить своевременное завершение всех мероприятий.
– Вопросы теплоснабжения находятся на особом контроле. Еще раз напоминаю каждому из вас, что вы непосредственно отвечаете за подготовку к отопительному сезону. Поэтому недопустимы нарушения сроков выполнения работ и формальный подход к решению вопросов, – отметил глава региона.
Управлению энергетики и жилищно-коммунального хозяйства, акимам городов и районов, а также всем заинтересованным государственным организациям поручено обеспечить своевременное завершение работ, накопление необходимых запасов топлива и отработку взаимодействия с аварийными службами; качественную подготовку объектов жизнеобеспечения и жилищного фонда к осенне-зимнему периоду, взять под особый контроль ремонт инженерных сетей и завершить все запланированные работы до начала отопительного сезона. А также обеспечить своевременную поставку угля на местные топливные базы и провести среди населения разъяснительную работу по вопросу его заблаговременной закупки.
Кроме того, им необходимо совместно с субъектами естественных монополий контролировать работы в рамках Нацпроекта «Модернизация энергетического и коммунального секторов». Не допускать нарушений сроков получения актов готовности, активизировать работу по переводу объектов на автономные системы отопления и обеспечить своевременную поставку угля подведомственным организациям.
