Несмотря на то что отопительный сезон в Карагандинском регионе только закончился и прошел стабильно, уже стартовала подготовка к новому. Аким области Ермаганбет Булекпаев посетил ТЭЦ-3. Глава региона поблагодарил энергетиков за работу, ознакомился с планами ремонтов и проинспектировал ход строительства нового энергоблока.

Ремонтная кампания на теплоэлектростанциях начата с 1 апреля. Параллельно реализуется крупный проект по расширению ТЭЦ-3, который позволит увеличить мощности и обеспечить растущие потребности города в тепле и электроэнергии.
Ремонт продлится до октября и на двух станциях охватит 26 единиц основного оборудования.
На ТЭЦ-3 работы ведутся без остановки выработки электроэнергии. Уже готовы один котел и одна турбина. Приступили к обновлению котлоагрегата № 4.
По словам генерального директора ТОО «Караганда Энергоцентр» Флюра Гарипова, это наиболее масштабная работа, которая займет почти 4 месяца.
– Это серьезный объем: во время капитального ремонта будет заменено порядка 150 тонн металломатериала и охвачено вспомогательное оборудование. Большая работа по замене экранной системы. Полностью обновится фронт котла, установят новые пароперегреватели, – пояснил он.
На ТЭЦ-1 также предусмотрены капитальные и текущие ремонты оборудования.
Строительство нового энергоблока на ТЭЦ-3 – один из ключевых энергетических проектов региона.

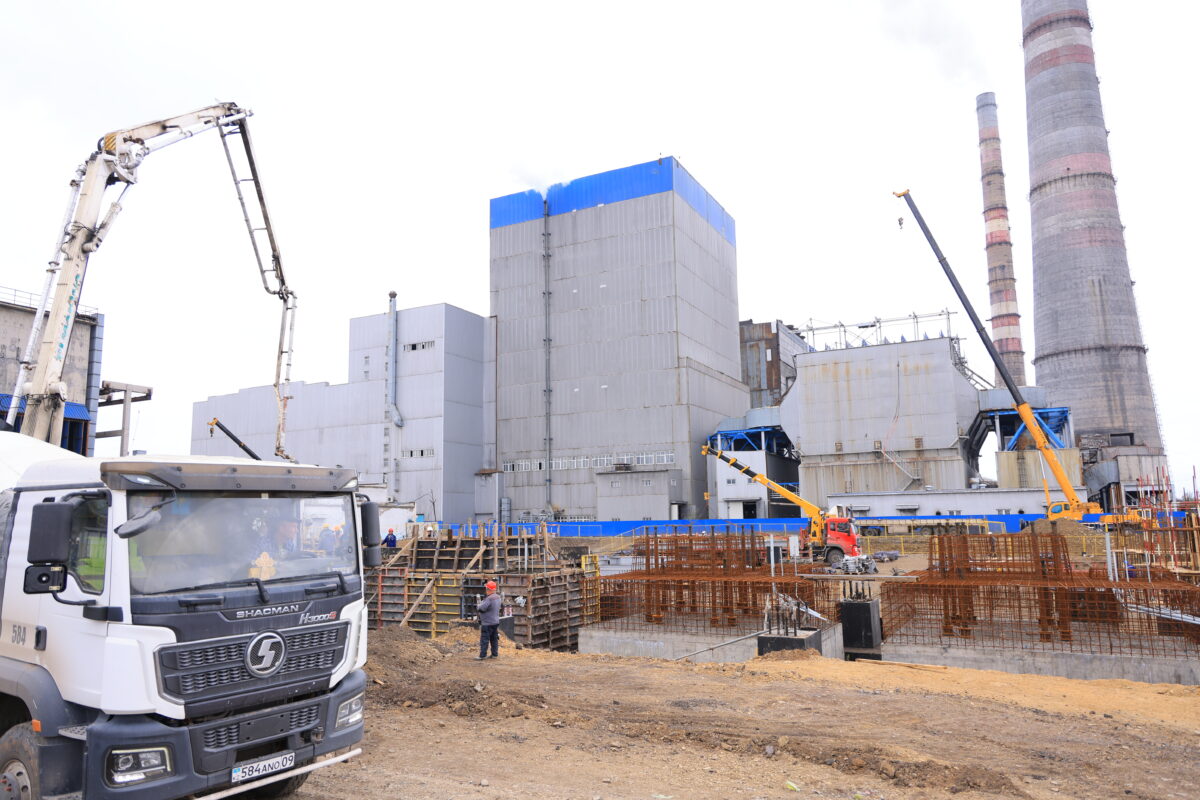

Работы идут по графику: завершены инженерные изыскания, залиты основные фундаменты, ведутся расширение главного корпуса и строительство инфраструктуры. На площадку уже поступают металлоконструкции и оборудование.
Как отметил Ф. Гарипов, новый котлоагрегат станет одним из самых современных – по экологическим параметрам ему нет аналогов не только в Казахстане, но и в странах СНГ.
Проект реализуется при участии Евразийского банка развития и поддержке акимата Карагандинской области. Сдать новый энергоблок планируют в 2028 году.
После завершения проекта мощность станции увеличится: электрическая – на 140 МВт, тепловая – на 180 Гкал/ч. Это позволит обеспечить теплом более 400 жилых домов и социальных объектов, а также создать запас мощности на будущее.
Аким области подчеркнул важность своевременной подготовки и развития энергетической инфраструктуры.
– Отопительный сезон в Караганде прошел стабильно. Это слаженная работа и станций, и коллектива «Теплотранзита». Сейчас важно качественно провести ремонтную кампанию – на это выделяются серьезные средства. Мы будем держать на контроле ход работ. Параллельно строится новый энергоблок – работа идет по графику. Это серьезный задел: город получит дополнительную мощность и будет обеспечен стабильным теплом на годы вперед, – сказал Ермаганбет Булекпаев.
Наталья КОВАЛЕВА
